PROJET DE DÉVIATION DE LA CANALISATION DE PROPYLÈNE
Transugil Propylène opère depuis 1971 une canalisation transportant du propylène depuis la plateforme de Feyzin vers une cavité de stockage souterraine située dans la Drôme, sur une distance totale de 71km.
Qu’est-ce que le propylène ? :
Le propylène est un gaz liquéfié qui est extrêmement inflammable mais non toxique. Il sert de matière première aux deux sites de production desservis par la canalisation :
– Les usines d’Adisseo de production d’additifs nutritionnels pour les animaux
– Les usines de production des matières premières destinées à la fabrication d’Aspirine et de principes actifs pharmaceutiques du groupe SEQENS.
Les risques liés au transport de propylène par canalisation sont similaires aux risques des canalisations de gaz domestique.
Le projet :
Suite à la dégradation du pont de Condrieu, Transugil Propylène a lancé dès 2022 des études pour dévoyer la canalisation de propylène. Après plusieurs phases d’études / itérations / validations des solutions techniques avec les parties prenantes, une solution de tracé par forage horizontal dirigé a été retenue et validée en avril 2025, en intégrant les besoins de réalisation de la déviation le plus rapidement possible.
Une déviation de 1550 mètres sera réalisée, incluant 850 mètres de forage horizontal dirigé qui permettra de faire cheminer la canalisation de propylène à 50 mètres de profondeur sous le lit du Rhône, et de créer deux antennes de raccordement à la canalisation existante.
Entre avril 2024 et juillet 2025, plusieurs sondages et études géotechniques et géophysiques ont été menés pour caractériser la nature du sous-sol et préparer les opérations de forage.

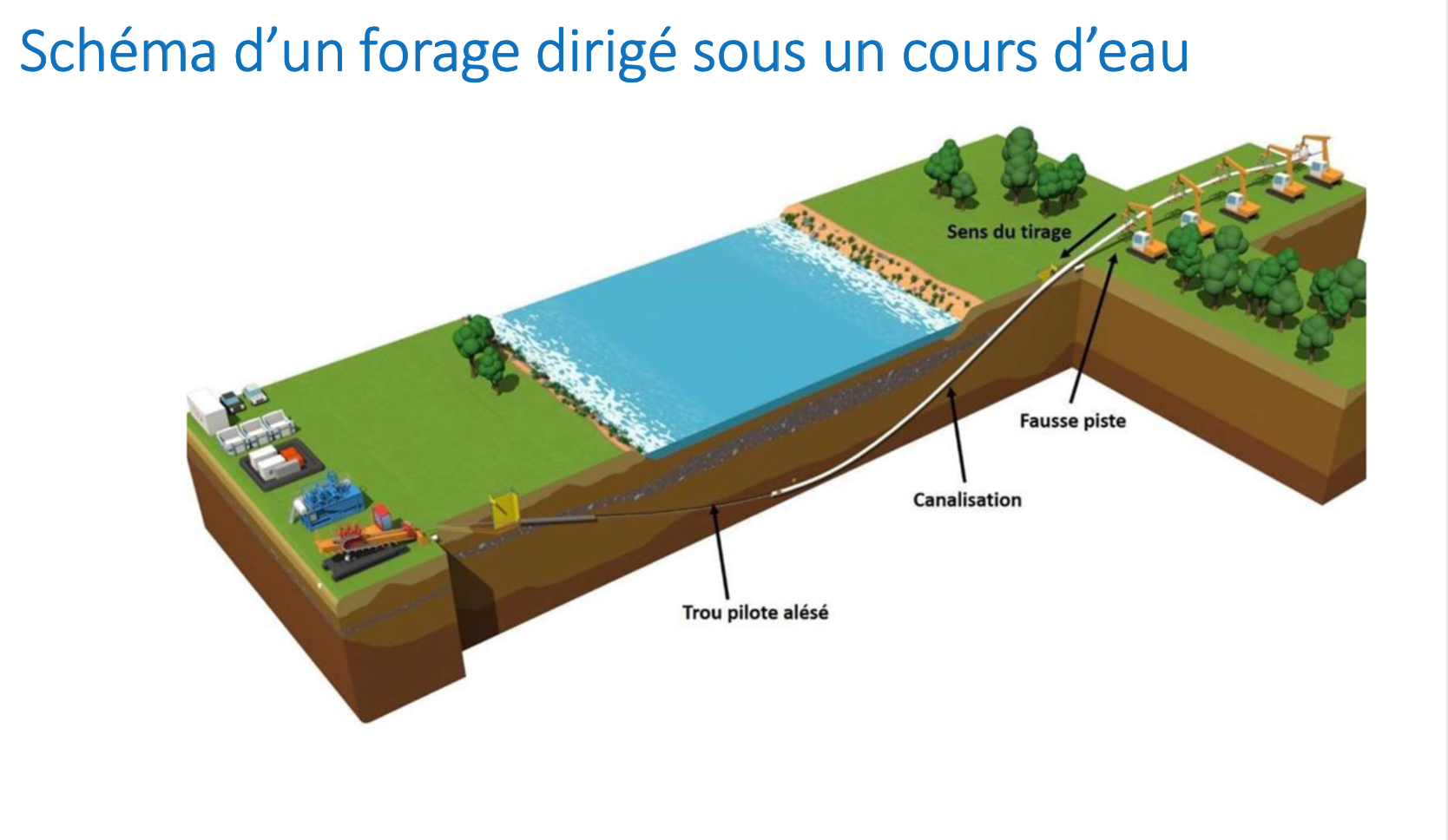

Principe d’un forage horizontal dirigé (FHD) :
Le forage dirigé horizontal consiste en 3 étapes :
Un tir pilote est poussé dans le sol avec une grande précision grâce à sa tête dirigée,
Une série d’alésages successifs est effectuée, permettant d’adapter le diamètre du forage et d’en extraire les déblais,
La canalisation est accrochée et tirée du puits de sortie vers le puits d’entrée.
Prochaines étapes :
Le chantier se déroulera sur la première partie de l’année 2026.
La phase de préparation détaillée débute actuellement et durera jusqu’à la fin de l’année 2025:
Réunions de coordination avec les Mairies des Roches de Condrieu et de Condrieu, mais aussi avec les équipes du département du Rhône en charge du projet de pose des palées qui se poursuit en parallèle.
Visites de chantier avec les entreprises sélectionnées pour la réalisation des travaux.
Réalisation d’un planning détaillé incluant les différentes phases du projet
Mise en place d’une communication avec les riverains concernés par le projet,
Réalisation de sondages de réseaux tiers,
Préparation et installation des bases vie, plateforme de forage
Des informations seront communiquées régulièrement, tout au long de ces différentes phases.
